桥隧比94%,提升管理攻坚“最难标段” ——中国十七冶连霍高速兰州清忠段三分部施工纪实

来源:西北公司作者:董星雨发布时间:2022-07-06阅读次数: 次

风雨多经志弥坚,逆风扬帆破浪行。2022年是中国十七冶集团“项目管理提升年”,公路分公司承建的连霍高速兰州清忠段三分部项目桥隧比高达94%,是全标段中施工难度最大的一段。因此,该标段的顺利推进直接关系到整个项目是否能够如期通车。项目团队不畏困难,迎难而上,扎实推动各项工作水平提升,全力以赴推进项目建设。


不畏“最难标段”主动出击

连霍高速公路清水驿至忠和段是甘肃省高速公路网的重要组成部分,也是兰州市绕城高速的重要组成部分,项目建设总里程67.226公里。其中三分部标段全长7.353公里,地点位于皋兰县及榆中县交界处,在榆中县和平镇西坪村跨越黄河连接皋兰县什川镇境内,由南向北设置大河坪隧道、什川黄河特大桥、上河坪隧道、上河坪大桥、下河坪隧道、什川隧道,路线穿越什川镇南侧山区。连霍高速兰州清忠段属于典型的山区高速公路,隧道多、高墩多、不良地质多。而三分部标段内桥隧比更是高达94%,建设难度可见一斑。

该标段为分离式道路,单幅路面宽度16.75米,其中桥梁2座,隧道4条,危大工程共计33项。有一半的桥台和隧道进出洞口就在峭壁之上、沟壑之间,山体坡度在60-70度,局部达到80多度。桥隧相连,平均每1公里一座桥、1.5公里一条隧道,进场作业便道全是临边临崖,安全风险和工程进展难以预估。

进场半年多来,项目团队结合项目管理提升年要求,超前谋划,精心组织,多次邀请公司技术专家到现场定方案、解难题,主动出击全力攻克“最难标段”。

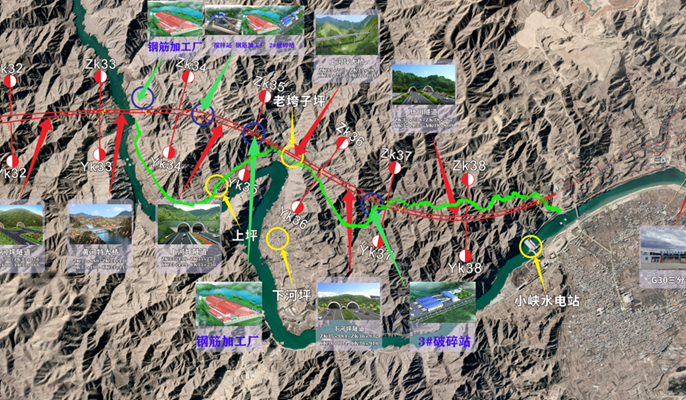

三分部全线平面部署



智慧手段打通施工便道

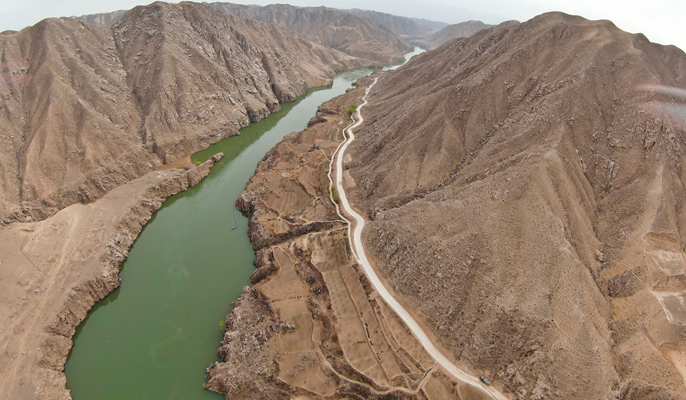

开山造路,便道先行。该标段路线穿越山岭重丘地区,标尾处横跨黄河,所处地势险要,要修筑大量便道才能抵达各个施工作业面,但是施工便道选线难、修建更难。如何打通施工便道,成了项目团队面临的首要难题。

进场之初,临电不通、便道几乎为零,项目部不等不靠、跋山涉水,充分运用无人机航拍、卫星地图辅助及等高线地形图等智慧化技术手段,进行便道选线。同时遵循“安全、经济、适用”的原则,根据初选线路多次徒步进入深山详细踏勘、反复论证和方案比较,因地制宜定下了总长度8公里的3条便道线路,采用既有零星道路扩宽、架设两座钢栈桥、修建盘山便道等方法修建施工便道。

与其说是修筑施工便道,不如说是在山脊间“啃”出施工便道。作为全线最高、坡度最陡、开挖土石方量最大的1号便道垭口处,最大坡度达到了17%,最大高差达到了90.6米。为满足施工材料及设备的运输要求,需将坡度最少降至15%,高度下降36.4米,施工难度极大。

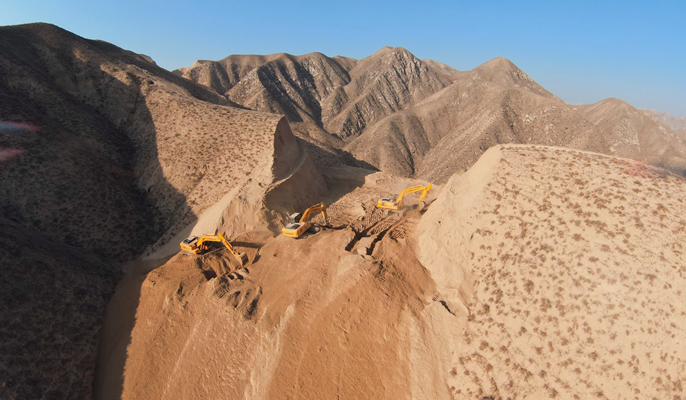

施工机械设备艰难进场,在山顶一点一点的“啃出”工作面


在追求施工速度的同时,由于复杂的地质条件给安全管理带来了极大的挑战。垭口降坡导致两侧山体坡度达到70-80度,随时都有孤石坠落的风险。对此,项目团队多次查看现场,采用大面积铺设主动柔性防护网的施工方案,为峭壁“穿上”一件防护衣,防止碎石滚落。

为解决进场初期机械设备材料无法抵达工作面的难题,项目团队经当地政府部门同意后,采用智慧化测绘技术,在黄河两岸各优选一处作为船运码头。虽然找到了最适宜运输的码头,但两岸山体高差较大,坡度陡,场地极为狭窄,又给码头的修建和材料运输上岸带来了不小的困难,每次材料到岸都要靠大型机械设备在前方牵引拖拽才能上岸进场。在施工机械设备船运至码头艰难进场抵达山顶作业面后,便开始了24小时马不停蹄地抢贯通。为尽快抢通施工便道,项目部在施工1#便道时,采取两头攻坚的方法,大大加快了施工速度。4月份1#便道打通,为下河坪隧道和什川隧道运输材料输送血液。2号、3号便道目前也已贯通在即。



3#便道施工现状


桥隧相连显筑路先锋本色

什川黄河特大桥前后连接大河坪、上河坪隧道,为连霍高速公路兰州清忠段控制性工程、全线亮点工程之一,其主跨160米横跨黄河。大桥一端连接的大河坪隧道为左右行分离式的双洞长隧道,其右线长1249米最大埋深189米,左线长1236.5米最大埋深200米;另一端连接的上河坪隧道也是左右行分离式的双洞长隧道,其右线长1801米最大埋深218米,左线长1843米最大埋深219米。山高路陡,线路平面图上等高线重叠,桥隧连接处的桥台桩位、隧道进出洞口设计在悬崖峭壁之上,所有作业点无场地或场地异常狭小,极大地增加了施工难度。



什川黄河特大桥效果图

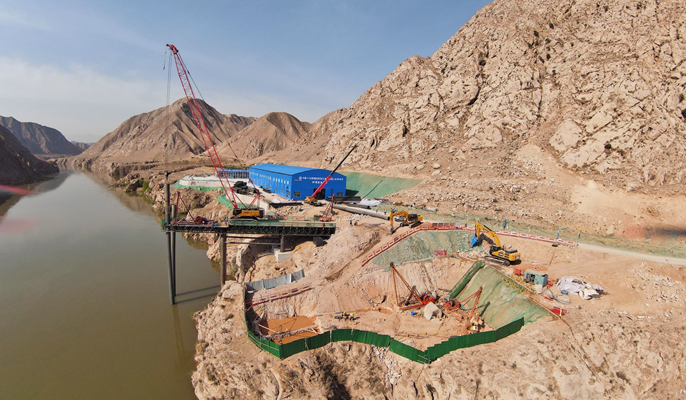

在取得涉黄河施工相关手续之后,项目部立即展开钢栈桥施工作业,打通施工便道,拓展作业面。在河道上架设152米的钢栈桥是打通施工便道的关键。由于作业面狭小,且桩基施工中经常遇到孤石和斜岩混杂的地理结构,加之距离河道过近不能采取爆破施工方法等不利因素,使得桩基施工更是困难重重。钢栈桥12号桥台的2根桩基,短短6米的长度,却因花岗岩地质中的斜岩在施打过程中多次出现卡钻、偏位现象,导致施工周期长达21天。而10号墩是钢栈桥第一跨水下冲孔钢管桩基础,水下表体光滑的大孤石使得下放钢管桩时无法打入河床。为此,项目团队采用超声波水下探测设备进行多次勘测,根据地质情况,将此跨加长1.5米跨过大孤石,水上采取钢丝绳纵向牵引稳固,多加一道横梁进行横向加固,将10号墩钢管桩稳定在桩位上。虽然有了稳桩措施,但新的困难却又是接踵而至,在水下桩基施工过程中,河床表面光滑倾斜的地质结构导致桩孔偏位和卡钻现象频发,在经过多次拔出钢管和反复下钻后,终于完成了水下第一跨施工。借鉴第一根水下桩基的施工经验,项目部及时总结经验,有效解决了水下桩基施工难题。

为加快工程进度,什川黄河特大桥桩基与钢栈桥同步施工。大桥采用90 160 90米预应力混凝土波形钢腹板连续刚构的桥型,设计理念属国内先进。大桥的0号、3号桥台位于陡峭的山体边坡上,1号、2号主墩位于河岸两侧,狭小的施工区域必须修筑稳固的施工作业平台才能够展开桩基施工,这就要开挖大量的土石方,带来安全风险。项目部综合考虑各种不利因素,决定因地制宜采用人工挖孔、旋挖钻成孔、冲击钻成孔等组合工艺施工桥梁桩基,避免对山体和黄河沿岸的大开挖,不仅保护了环境,还保障了施工安全。经过55天的努力,5月17日完成了首根大桥桩基施工。

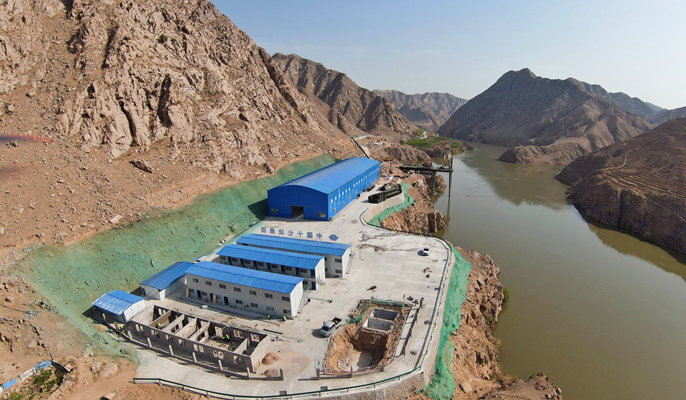

从狭窄荒芜的山脚地,到初具雏形的黄河特大桥大临场站建设,其中蕴含着三分部项目团队的智慧与艰辛


技术攻关解决悬崖挖隧难题

该标段四条隧道进出洞口都在深山峭壁之上,特别是什川黄河特大桥处的桥隧连接处最短间距为0,其他区域的桥隧最大间距45.5米。项目地质条件复杂、山体陡峭、沟壑纵横,坡度高差大,大面积iv、v级围岩造成洞口段斜岩层出极为破碎,掌子面掉块严重,极易失稳坍塌,围岩突变性大。项目部针对隧道施工难题,详细踏勘隧道进出洞口及相关结构物桩位,反复论证和推敲方案,开展技术攻关。

隧道施工,首先面临的是隧道进出洞作业平台的修建、材料运输与施工用力的推进。对此,项目团队在多次查看周边环境后,对四条隧道逐一编制了具有针对性的专项施工方案。施工什川隧道时,项目部将出口段路基与隧道洞口同步平行作业,既方便隧道进洞施工提供条件,也节约了隧道外路基施工时间。由于该段路基构造属于深挖高填路基,施工中采用了不良质土挖除换填处理方法,利用便道垭口开挖破碎的土石方进行填筑。此段路基开挖深度7.5米,填筑高度达到36.5米,换填量达22.5万立方米。在项目团队的努力下,仅用40天实现了隧道进洞施工,比计划工期提前了26天。

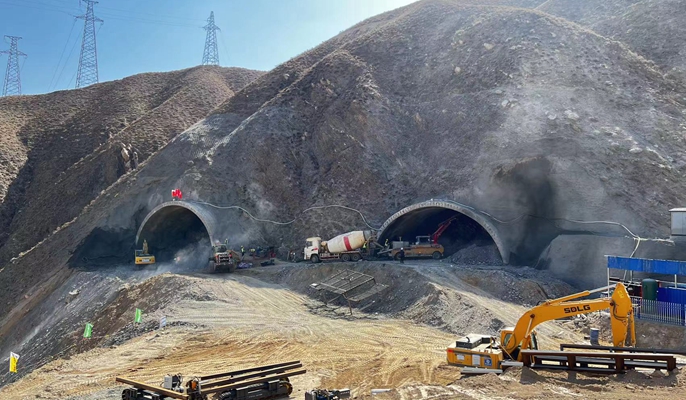

什川隧道进出口及下河坪隧道出口已如期安全的进洞施工


在隧道掘进过程中,项目团队经过多轮专家技术研讨,在隧道顺利进洞后采取“管超前、严注浆、短开挖、强支护、早封闭、勤量测”的施工措施攻克围岩难题。什川隧道进出口采取“三台阶七步开挖”施工工艺进行双向掘进,过程中各工序衔接紧凑,减少围岩暴露时间,初期支护及时封闭成环。下河坪隧道出口段采用“双侧壁导坑法”进行施工,在开挖过程中减小了开挖跨度,且各自封闭成环,使拱顶沉降和收敛减至最低,有效地控制了工后沉降。同时采用多工序平行交叉作业,避免施工相互干扰,最大限度提高了大断面隧道在施工过程中的安全性。

从图纸上的难,到攻克现实的难,颠覆了所有参建者的想象。但不畏艰难的十七冶人,硬是在崇山峻岭中打开工作面。截至目前,什川隧道进出口现已实现双向掘进施工,进口段右洞上台阶初支进尺31.2米;出口段左洞上台阶初支进尺25.2米,右洞上台阶初支进尺71.4米;下河坪隧道出口段左洞上台阶初支进尺15米,右洞上台阶初支进尺11米;什川黄河特大桥处钢栈桥已完成大桩号方向7跨搭设,目前跨中24米通航孔已施工完成;什川黄河特大桥右幅2#主墩桩基已灌注完成6根,1#主墩石质基坑正在开挖破碎中;左幅2#主墩两根桩基已开始冲孔施工。

良好的开端是成功的一半。项目部经过前期一系列举措,顺利打开了沿线多个作业面,迅速掀起施工大干热潮,为全力推进项目建设打下了坚实基础。项目全体参建员工将继续落实“项目管理提升年”活动要求,着力打造优质高速公路,让十七冶路桥品牌享誉大西北。



什川黄河特大桥2#主墩桩基施工现状,已灌注完成6根桩基
